泊頭市鈺泰環保機械有限公司
benner

天氣炎熱,請石聯熱電鍋爐煙氣治理項目部的同志們注意防暑降溫!

發布日期:2016-09-19 16:09

    目前,由我公司承接的石聯熱電2#鍋爐煙氣深度治理項目安裝工程正在緊張施工中。要求2016年6月30日前完成鍋爐煙氣深度治理的所有安裝、調試工作。因此,為確保工程按時完成,我公司必須通過加大人力、物力的投入,改變施工工藝,調整作業方式等措施,以達到縮短工期、確保目標的目的。
  河北地區天氣已進入暑期,O高氣溫已達36度,由于本項目的施工全部在戶外進行,天氣的不利因素嚴重制約著工程的施工進度,為了在有限的時間內完成施工任務,項目部全體人員在項目經理的帶領下,在確保安全及質量的前提下,不辭辛苦、加班加點,通過科學合理的規劃,采取相應措施確保了工期,搶出了進度。

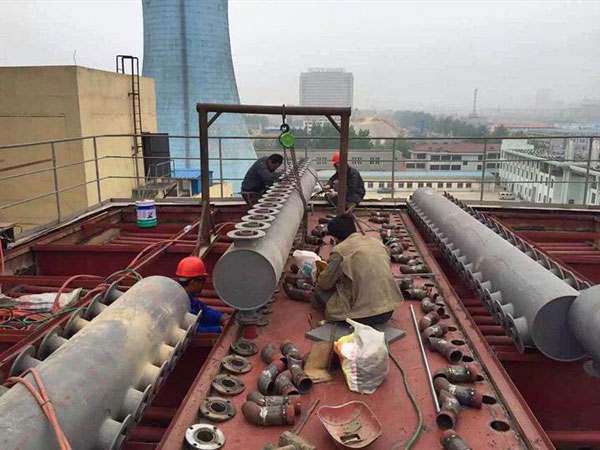

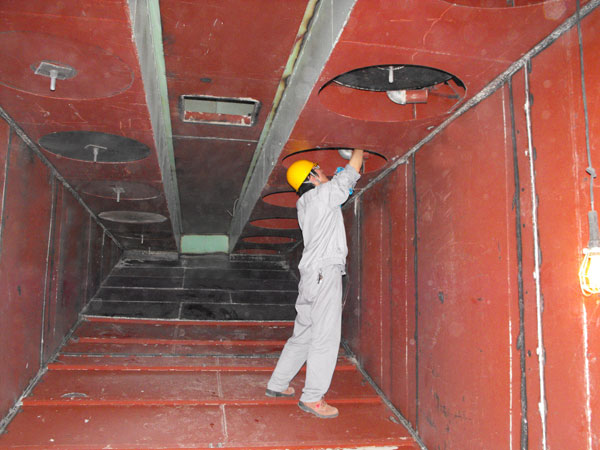

  2#鍋爐除塵器在施工過程中克服了施工場地非常狹小的不利條件,經過項目部人員齊心努力,不斷優化施工方案,O終取得了較好的成績:2#鍋爐于2016年5月3日開始第一榀鋼架吊裝,5月12日進行底梁及灰斗的吊裝就位工作,5月18日除塵器順利封頂,5月21日吸收塔底部椎體順利就位,5月23日完成吸收塔中段筒體吊裝就位工作, 5月底完成了吸收塔的封頂。從第一榀鋼架吊裝到除塵器、吸收塔封頂只用了短短一個月時間,為6月30日的節點工期提供了有力保障!
  成績代表著過去,現在全體項目部人員全力以赴,為了我們的天更藍,向著6月30日完工的目標,前進!

天氣炎熱,請石聯熱電鍋爐煙氣治理項目部的同志們注意防暑降溫!

天氣炎熱,請石聯熱電鍋爐煙氣治理項目部的同志們注意防暑降溫!

下一篇:鈺泰環保回訪新疆客戶現場 收獲客戶一致好評 上一篇:信任的力量--致準客戶看的一封信
